為全面提升區內基礎設施配套建設,空港市政維護公司積極推進各項目標任務實施進度,在實干中奮力向前,跑出了市政鐵軍的“建設加速度”。
章義路(航油路)桿線遷改落地工作
8月6日,章義路東側(航油路)3條變壓器主干高壓電力線路及6條通信光纜順利完成遷改落地施工。
本次線路遷改是今年新城電力行業進入“迎峰度夏”以來遷改規模最大、影響范圍最廣的一次高低壓線路遷改施工,涉及舊桿線拆除90余基、新建線路總長8.2公里。提升道路形象的同時解決了多個項目建設障礙。

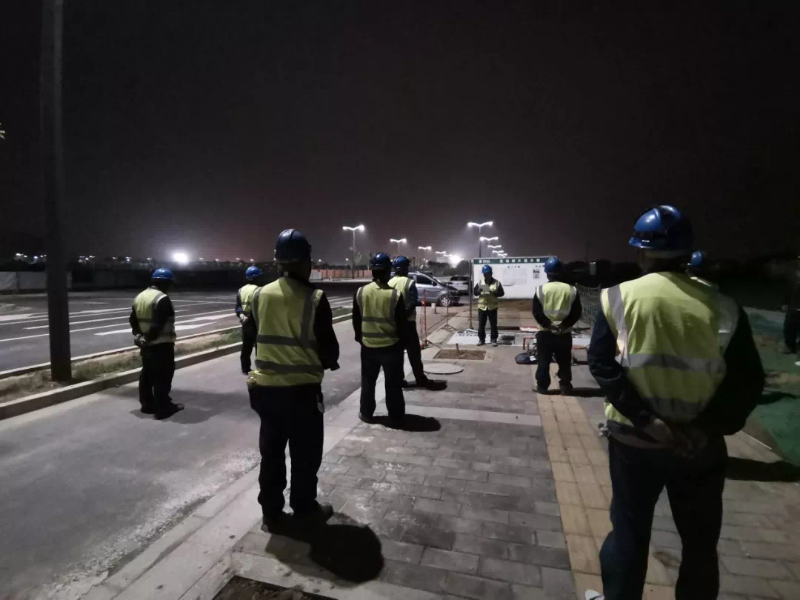

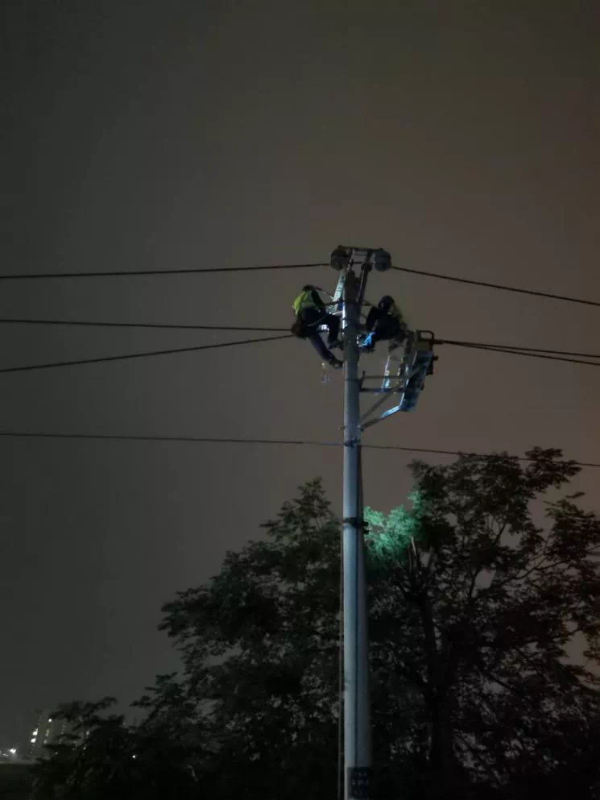

實施過程中,市政維護公司協調設備供應廠家打破設備供應周期禁錮,異地調運環網柜進行緊急安裝。多次對接電力部門批準停電T接窗口期,最終遷改工作得以提前完成。
自各市區開展“三改一通一落地”工作以來,市政維護公司按照管委會工作安排部署,已累計完成桿線遷改22處,34.6公里,確保新城道路通車時消除“路中桿”現象的存在,提亮天際線,保障了轄區的群眾安全出行和電力設施的高效運轉,同時也較好完成了新區考核任務。
邊方村道路提升改造工程
時隔一日,8月7日,邊方村道路提升改造工程順利通過工程竣工驗收。

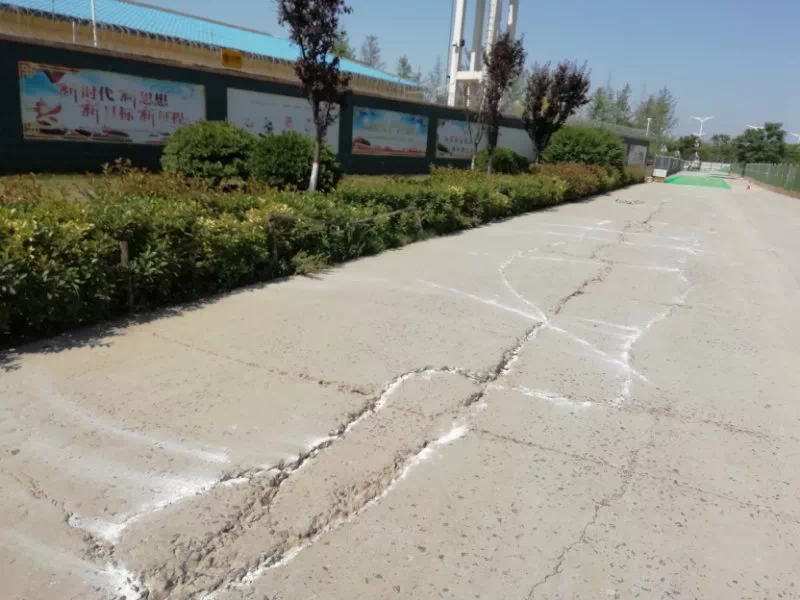

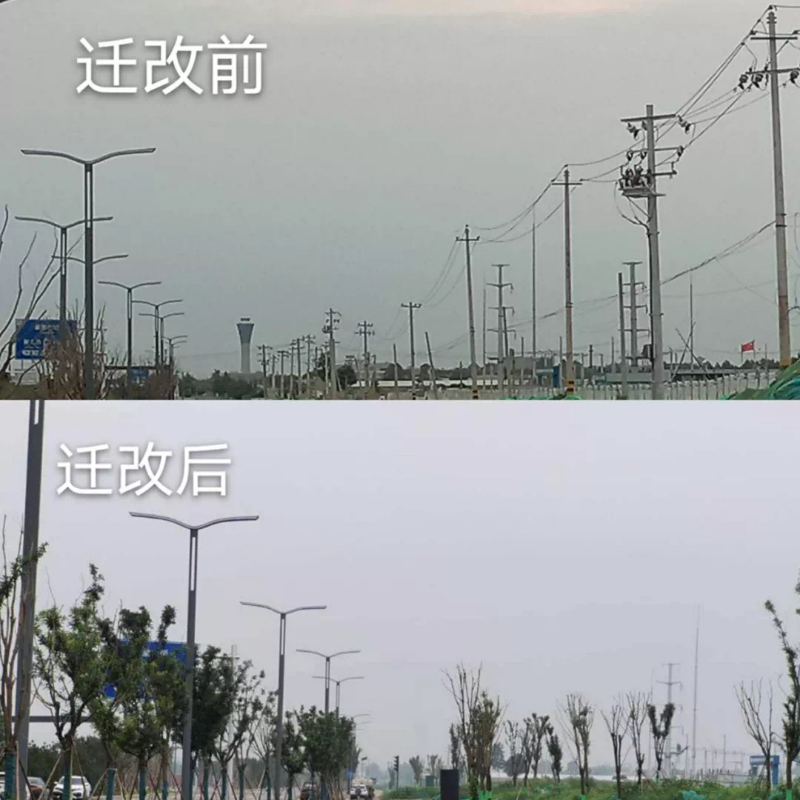

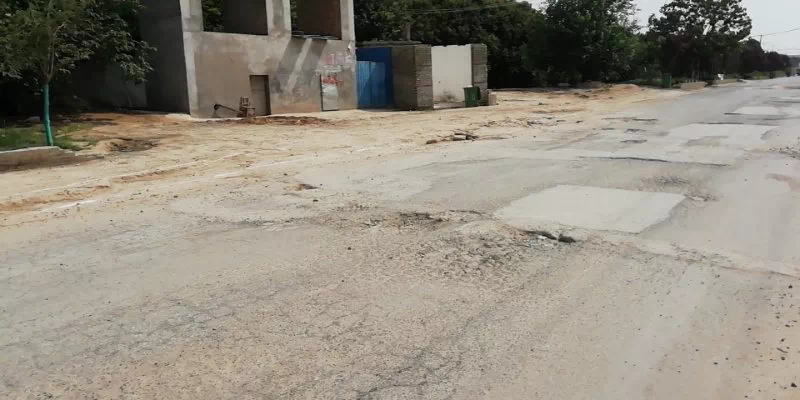

提升改造前

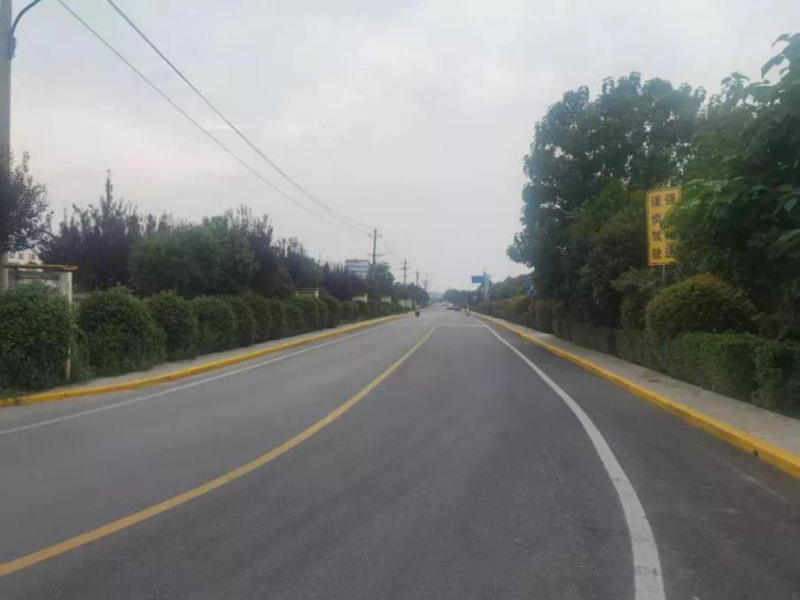

提升改造完成后
據悉,邊方村主路修建于上世紀 90 年代,提升改造前道路破損嚴重,無照明設施,架空線纜雜亂,給沿線群眾出行造成了諸多不便,也制約了鄉村旅游業發展。
沿線熱心群眾為市政維護公司送來錦旗
市政維護公司經過深入現場摸排,克服了人、車流量大等諸多因素。立足“搶”字當前,充分考慮汛期天氣、群眾出行等因素,在有效節約成本的基礎上制定出切實可行的項目實施方案,通過對路面裂縫,板底脫空,臃包,塌陷,路面龜裂等道路病害治理、照明設施完善及架空線纜整理落地等改造施工,用時35天完成全部提升改造內容。
